皖能运检公司广宁项目部二期工程#3炉点火、冲管一次性成功
2012年11月15日 21时38分,越南广宁电厂二期工程#3炉一次性点火、吹管成功,标志着广宁电厂二期工程#3机组完成又一重大节点目标,为下一步的整机启动、并网发电奠定了坚实的基础。
为了确保#3炉点火的顺利进行,自11月1日起,广宁项目部上下全力以赴,运行人员坚持12小时三班两倒值班,随时配合#3炉调试启动的需要。项目部经理陈绘春、副经理马国红各率一对人马,白天黑夜轮流值班,认真查找缺陷、及时进行消缺,确保点火、冲管作业成功。

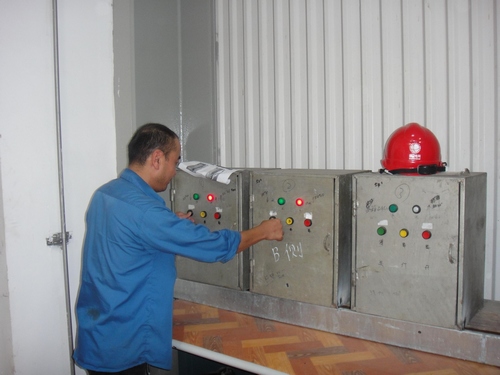

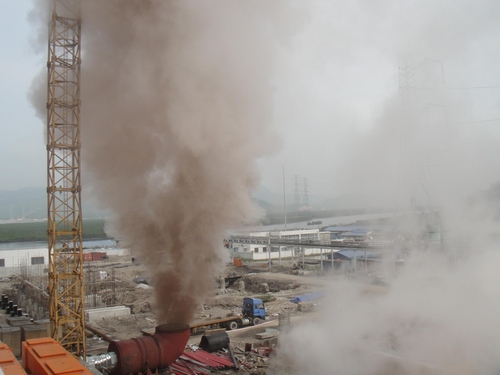

13日11点48分,各项准备工作全部就位后,调试部一声令下,锅炉运行专工张健按下“R3”油枪“点火”,现场人员看着显示屏上的火苗一圈一圈扩大,响起一片热烈的掌声,共同祝贺#3炉一次性点火成功。随着锅炉汽压稳步上升,升到5MPa时,得到调试组的授权后,运行人员按下红色排汽按钮,顿时,轰鸣声由远及近,大量红褐色的蒸汽呼啸着腾空而起,排出的都是基建时的遗留物和杂质。在以后的三天里,分两阶段共冲62次,至15日 20 时 17 分,三次放“靶”全部合格,经业主和监理方签字确认后标致着吹管顺利结束,现场再次响起一片掌声。
在随后的总结会上调试指挥部对皖能运检公司工作人员给予了高度的评价。(王小冬)
