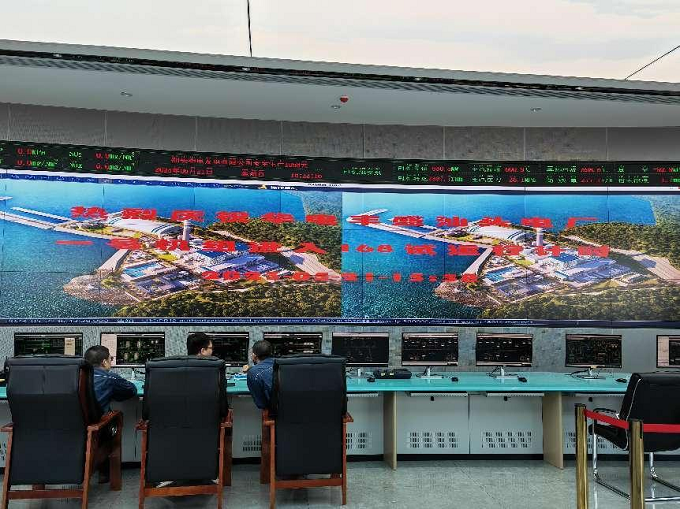

皖能运检华电汕头运行项目部1号机组进入168h满负荷试运行
5月21日15:58,由皖能运检公司承揽保运任务的华电丰盛汕头电厂1号机组接到广东电网调度同意进入168小时满负荷试运的命令,标志着1号机组由基建到商业运营迈上关键的里程碑。
自4月29日1号机组首次并网成功以来,皖能运检华电汕头运行项目部积极配合机组试运,组织各专业工作小组全力推进168h满负荷试运的准备工作。按照《火力发电厂调试技术规范》和现场调试大纲的要求,先后顺利完成了满负荷试运、一次调频、RB、AGC、发电机进相、100%甩负荷等十三项涉网试验,各项运行参数、性能指标均达到设计达到要求。
面对1号机组启动和2号机组分部试运工作同时展开的情况,皖能运检华电汕头运行项目部及时调整工作班,由原来的四班三倒8小时工作制,调整为三班二倒12小时工作制。项目管理人员日夜不停现场协调指挥,经过20多个昼夜奋战,极大缩短了机组移交商业运营的时间。
皖能运检华电汕头运行项目将继续严格履行合同约定,高标准、严要求推进华电丰盛汕头电厂两台机组按期投产。(赵阳)
