皖能运检定远环保项目部圆满完成雾化器中心筒检修工作
近期,皖能运检定远环保项目部日以继夜连续奋战,圆满完成1号炉雾化器中心筒检修工作。

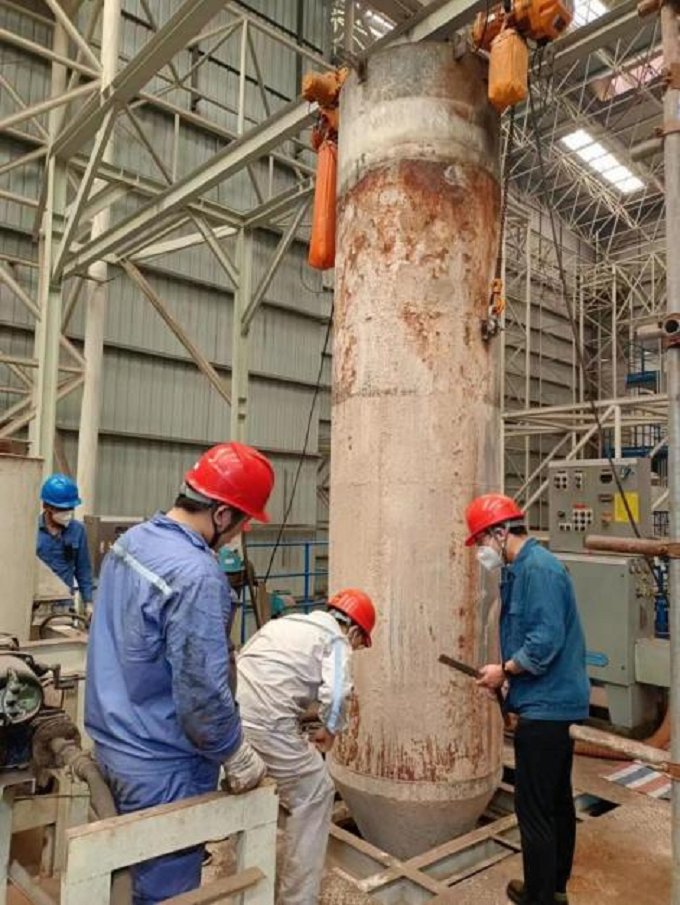

雾化器是环保电厂烟气脱硝工作中的关键设备,直接影响机组运行的环保指标能否达标。雾化器中心筒检修作业,场地狭小、检修环境恶劣,作业风险及检修标准要求较高。作业前,项目部精心组织,制订了详细的作业方案,对参修人员进行全面的安全技术和专项技能培训。工作中,在中心筒吊出后,检修人员发现下椎体腐蚀严重,如不及时处理,将对石灰浆雾化效果和炉膛负压造成影响。项目部及时提出对下椎体进行更换的建议,在征得业主方同意后,项目部随即组织精干人员,更换新的椎体,从根本上消除了设备隐患。
此次中心筒检修工作的顺利完成,保证了雾化器的正常运行,也为后期烟气脱硝以及环保参数符合排放标准奠定了基础。
