安庆项目公司高效完成4A高厂变抢修任务
6月18日凌晨2点40分,随着4号机组A高厂变低压侧线箱的回装完成,一场持续15个小时的设备抢修画上圆满句号。

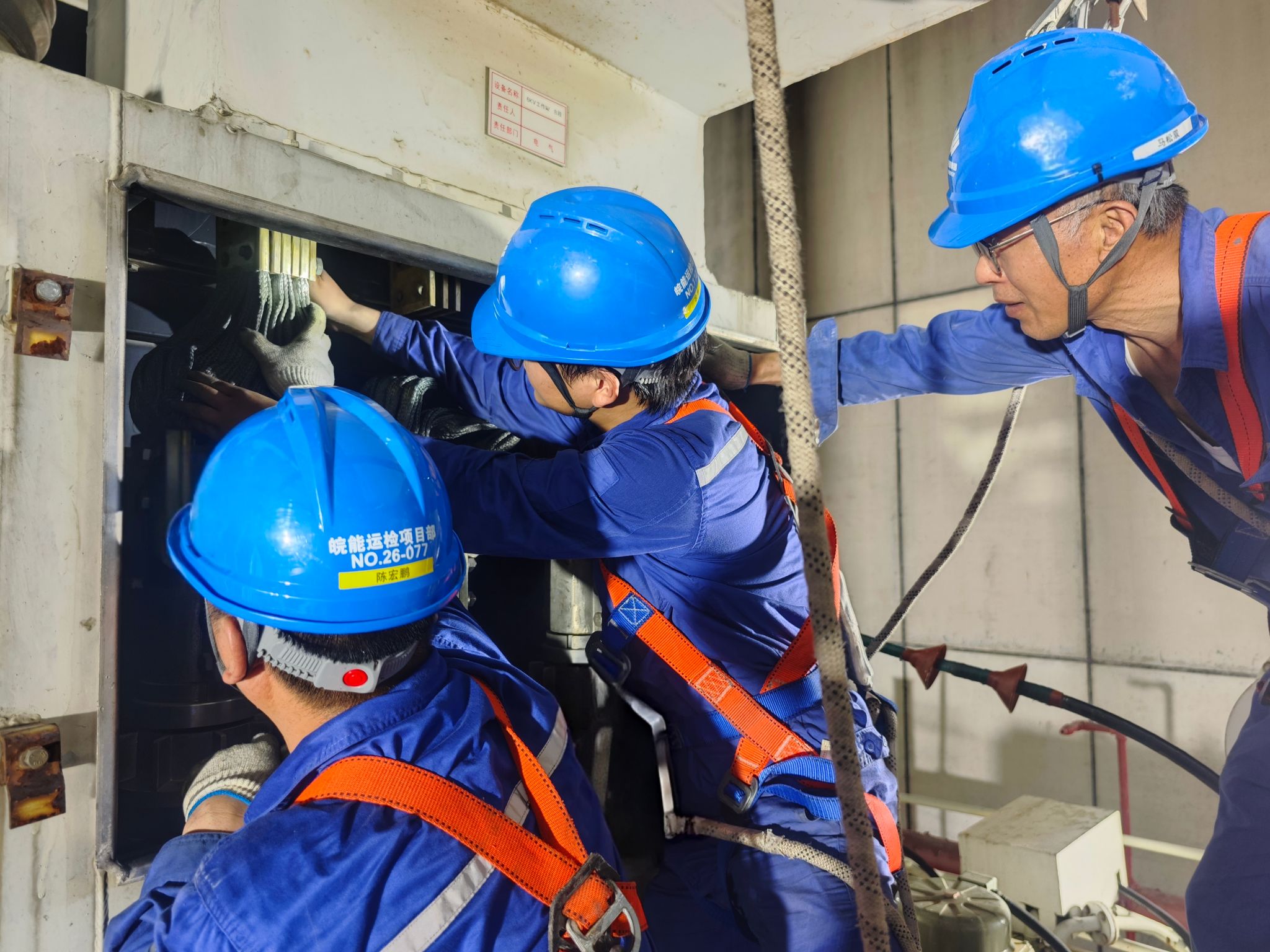

6月17日11时58分,电厂4号机组500kV断路器突发连锁跳闸,机组柴发紧急启动,故障直接危及机组次日点火并网计划,接到故障通知后,安庆项目公司电气专业迅速响应,第一时间核查保护报警数据、梳理运行参数,精准锁定A高厂变B分支故障点位项目部同时组织技术骨干召开故障研判会议,全面启动抢修工作,同时对另一侧厂变共箱母线开展全方位隐患排查,彻底消除设备潜在风险。抢修团队克服夜间作业视线不佳、连续作业体力消耗大、任务时间紧迫等诸多困难,通宵奋战、连续攻坚。
6月18日零时40分,设备抢修作业全部完成,工作人员随即开展母线耐压、设备预试等多项检测,6组母线耐压试验全部合格,设备各项运行参数达标。凌晨2时40分,设备低压侧安装复位,5时10分顺利完成安措恢复、设备受电等后续工作。当日上午8时,机组准时点火。
当前正值迎峰度夏保电关键时期,此次连夜抢修充分彰显了运检队伍攻坚克难、担当尽责的优良作风。下一步,安庆项目公司将持续抓实设备隐患排查治理,筑牢设备安全运行防线,以可靠的设备状态和过硬履职能力,全力守住电力保供底线。(文/图 丁刘涛)
