安庆项目公司完成#4机组调停检修 全力备战迎峰度夏
5月19日,安庆项目公司维护的#4机组顺利启机并网,标志着#4机组调停检修各项工作全部圆满收官,为平稳可靠迎接今夏用电高峰、保障电力稳定供应筑牢坚实的设备基础。
本次#4机组调停检修以设备消缺为核心主线,重点围绕吸收塔除雾器专项检查、前置泵机封更换、脱硝喷氨格栅改造、高旁阀解体检查、脱硝电加热器控制柜改造等关键检修项目有序推进。工期紧、任务重,对现场统筹调度、安全管控和检修质量提出了更高要求。
为高效完成检修任务,项目公司细化梳理全部检修项目,划分节点,倒排工期、压实责任,全面统筹人力、物资及设备资源,严格规范现场作业流程,全方位压紧压实安全生产责任,强化全过程安全监督与技术管控,确保各项检修作业规范有序、稳步推进。

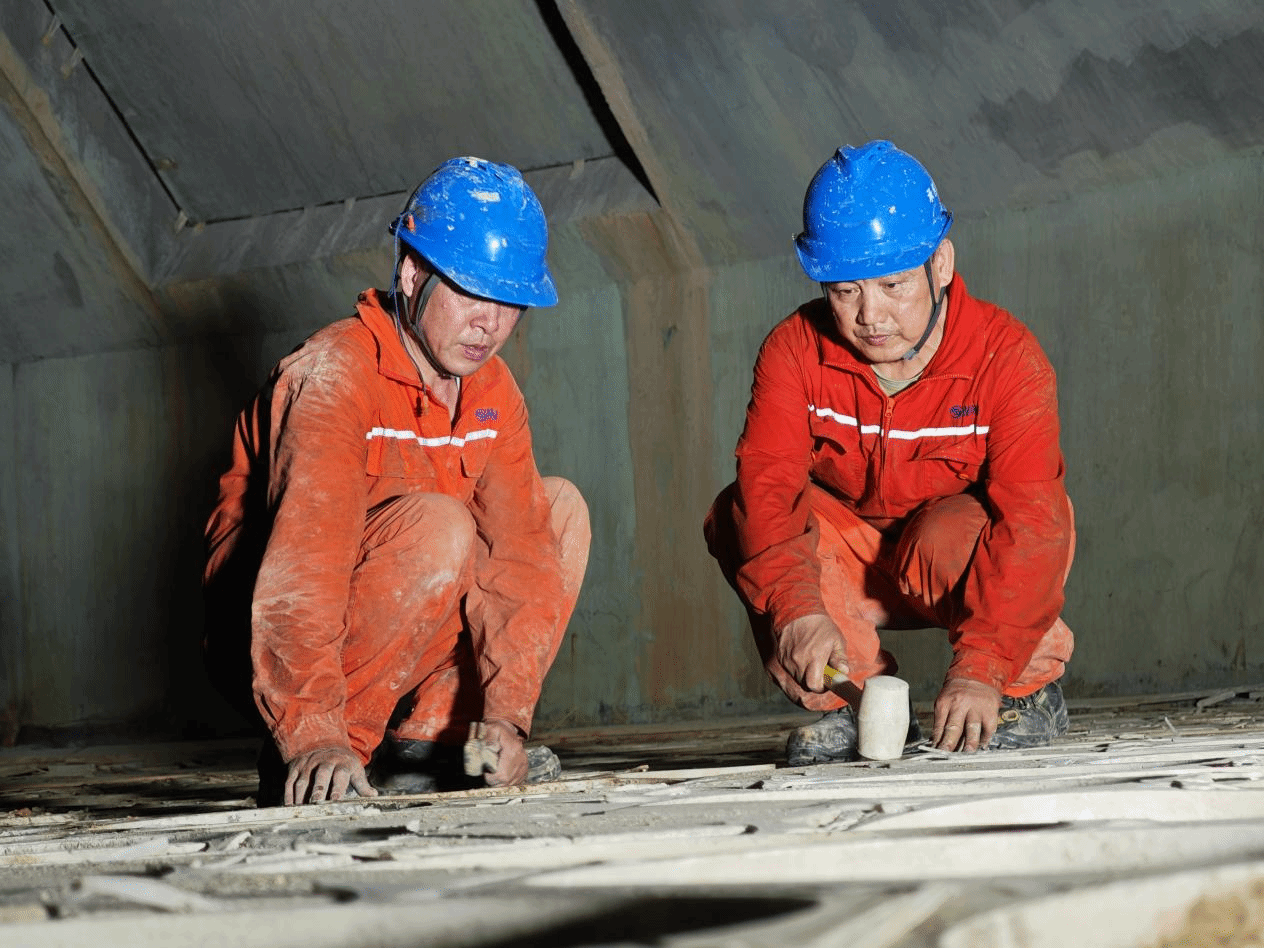

针对机组长期存在的吸收塔除雾器堵塞、运行差压偏大,制约机组满负荷稳定运行的遗留缺陷,通过现场勘查、优化处置方案,采用消防水高压冲洗的方式开展清理疏通作业。作业前严格落实专项安全技术措施,全面开展安全技术交底工作,明确作业风险点、操作规范及防护要求,在保障作业安全、检修质量不打折的前提下,高效完成除雾器清理疏通工作,将原定3天的检修工作量压缩至2天完成,大幅提升检修效率,提前消除设备核心隐患。
下一步,安庆项目公司将持续抓实设备运维管理,常态化开展设备隐患排查治理,全力备战迎峰度夏保供电工作。(文/图 丁刘涛)
