检修进行时|板集项目公司争分夺秒抢修脱硝管道
4月7日凌晨4时,板集电厂4号机组点火启动。正值并网关键节点,锅炉专业巡检人员发现脱硝系统尿素溶液母管突发堵塞。该缺陷直接影响机组并网,若不及时处置,将导致氮氧化物排放超标引发环保事件,还会造成设备损伤或机组停运。
项目公司迅速集结员工,经过仔细排查,确认70余米尿素溶液母管因结晶沉积出现大面积堵塞。项目公司各管理人员与电厂专业人员就地研讨研判、集思广益,快速敲定多点同步攻坚方案。

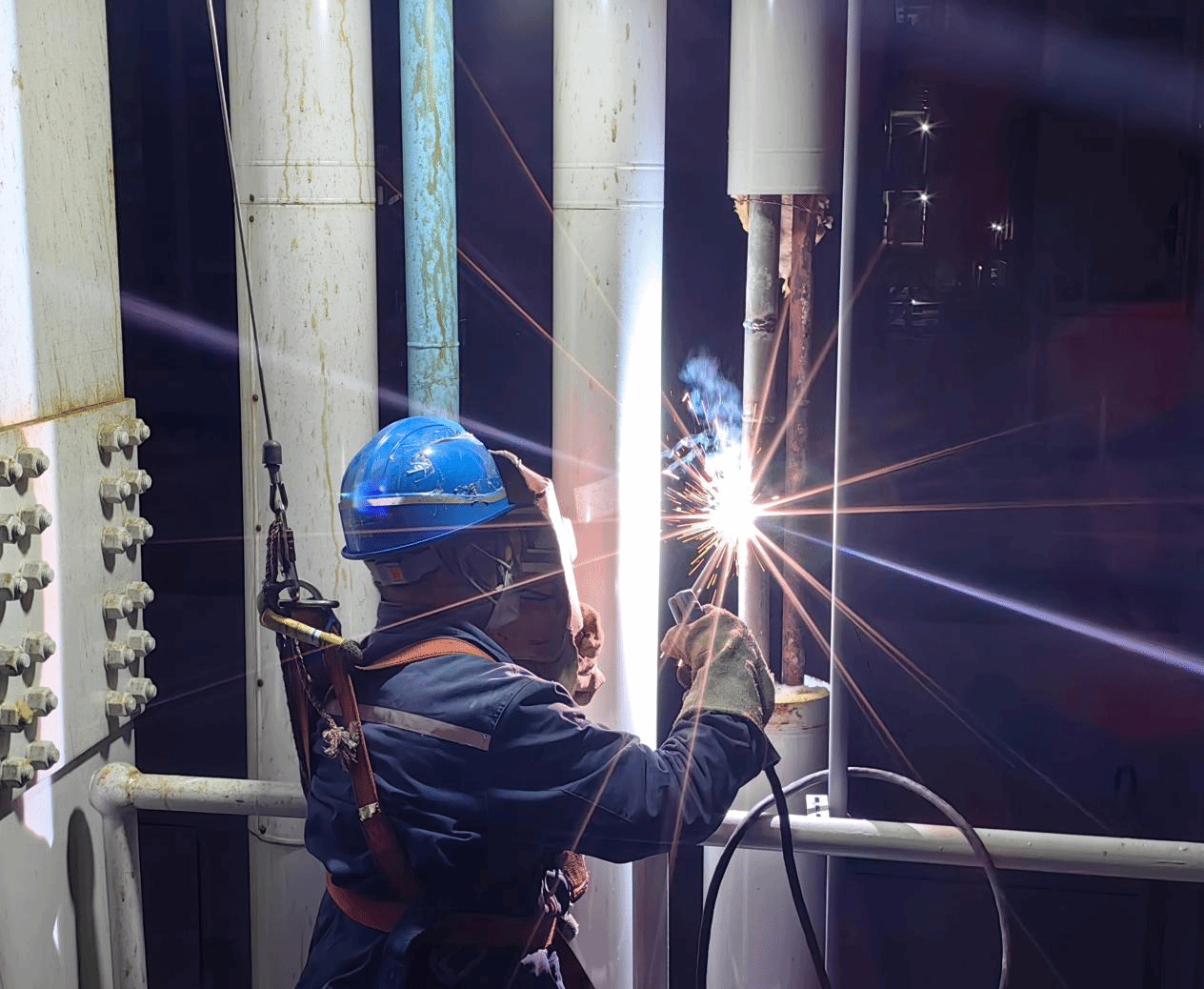

现场同时展开四个作业点:一组分段切管拆解,人工清理顽固结晶;二组启动热水泵循环冲刷,借助高温消融结晶;三组接入消防水高压冲洗,强力打通淤堵管路;四组对结晶密实、无法疏通的管段,快速切割并重新布设。各组人员分工协作、抢修现场机具轰鸣,经过连续奋战,成功清除所有堵塞,脱硝系统恢复待投状态。
此次抢修在机组点火启动至并网的宝贵时间窗口内完成,确保了脱硝系统与主机同步投运,污染物排放达标。当日23时05分,4号机组顺利并网,牢牢守住了安全与环保底线。(文图/李晓静)
