合肥项目部5号机组调停检修提前圆满收官 实现一次并网成功
3月12日,合肥项目部5号机组调停检修工作提前圆满完成,顺利实现一次并网成功,为机组后续安全稳定运行筑牢根基。

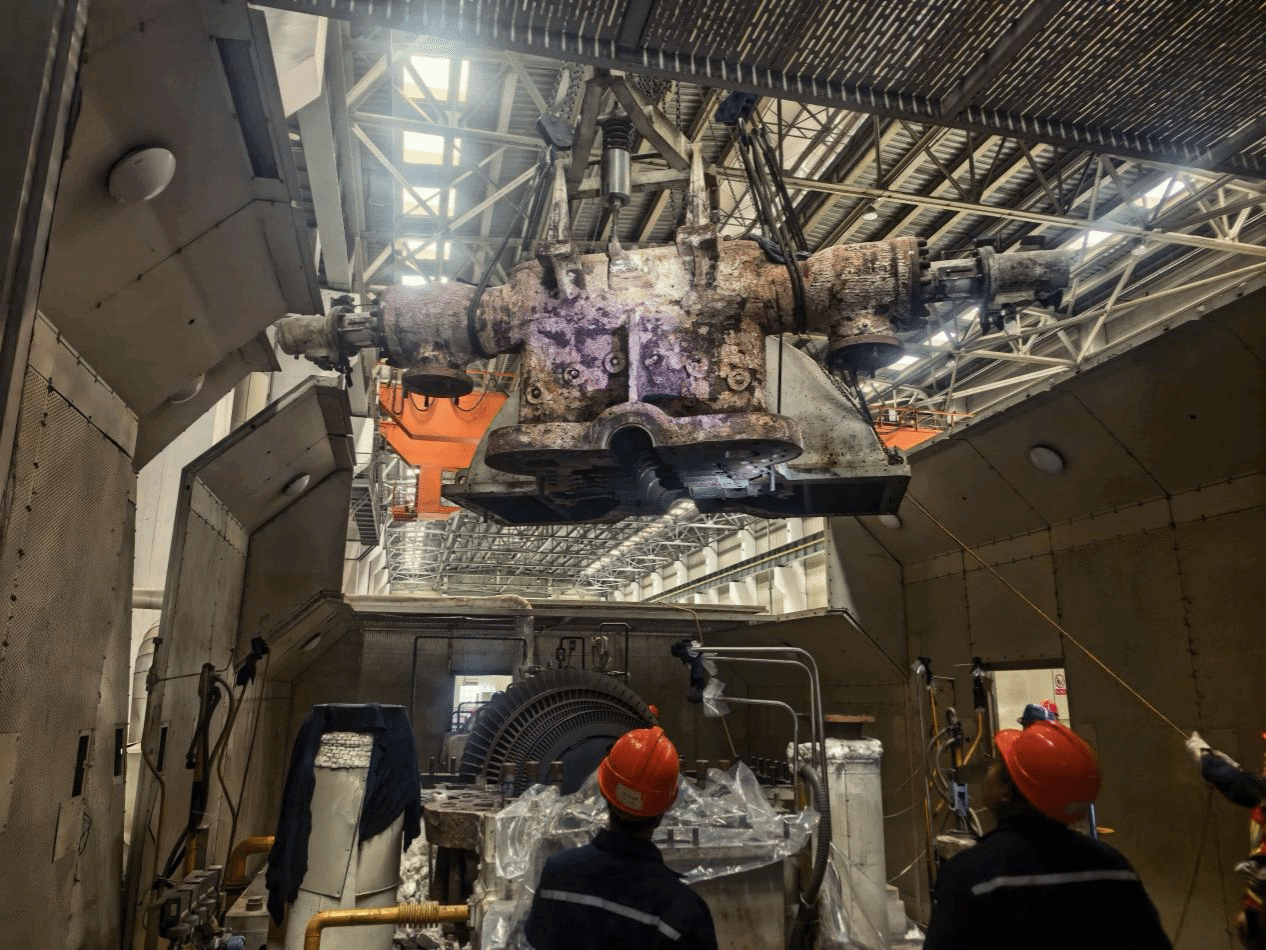

本次检修任务繁重、标准严苛,项目部统筹协调、精准发力,高峰时投入作业人员122人,累计完成检修项目88项,实现开工率、完成率双100%。检修覆盖发电机滑环清理、碳刷更换、B小机揭缸检修、循泵冷却器清洗等多项关键作业,全体人员严守规范、精细施工,全面排查消除设备隐患,以严谨态度把控每一道工序质量。
检修一线,青年员工主动担当、冲锋在前。自春节期间6号机组临停消缺启动后,员工坚守岗位连续奋战,完成6号机组消缺后又无缝衔接5号机组检修,以过硬作风和专业能力破解检修难题,用坚守保障进度,彰显青年责任与担当。
此次检修提前收官,是全员攻坚克难的成果,更凸显了青年员工的实干精神。未来,合肥项目部将持续秉持匠心精神,严守质量底线,以更专业的服务保障机组安全稳定运行,为业主方提供更可靠的技术支撑,推动各项工作提质增效、再上新台阶。(文/马舒磊 图/庞春寅)
