皖能运检新疆五彩湾项目部应急抢修启动锅炉确保机组按时间节点顺利点火

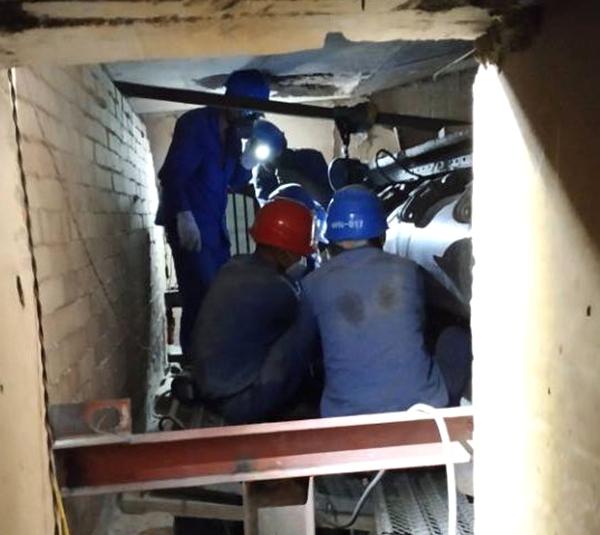

新疆五彩湾大唐北一电厂启动锅炉长期带“病”运行,缺陷多,需要紧急抢修。8月31日启动锅炉冷却下来,现场具备工作条件,专业主管丁磊按照项目部统筹安排,立即带领工作人员将锅炉链条轴承拆卸、清洗回装,更换炉排50余根、鳞片若干。原计划9月1日13:00到达的轴承支架,延迟到18:00才到,让本来已经紧张的时间变的更加仓促。丁磊重新组织机务班组将原工作计划和内容重新分配调整。又经过一夜的奋战,终于在9月2日早上7:30圆满完成检修任务,确保了#2机组按计划9月2号顺利点火。(郭盛好)
