新疆昌吉项目公司奋力抢修捞渣机故障

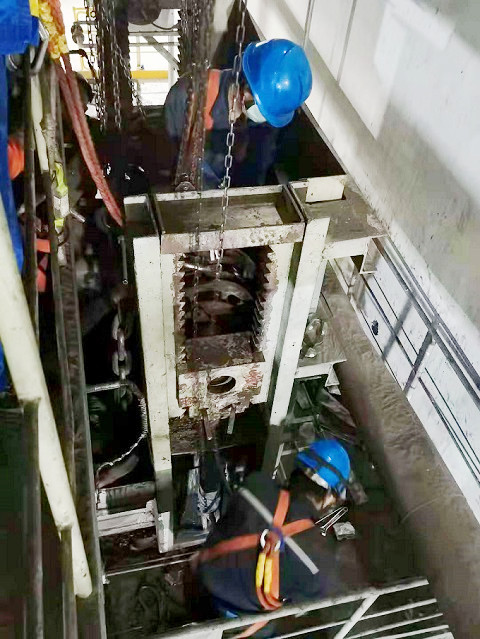

6月20日凌晨2点30分,新疆昌吉热电厂二号炉因大焦块掉落,导致捞渣机故障。接通知后项目部立即联系组织值班员工与厂区周边住宿的员工进入现场抢修捞渣机,项目部管理人员与业主方精心策划组织抢修工作,合理安排人员进行抢修,抢修人员克服现场高温、作业空间狭小等困难,连夜加班加点奋力抢修捞渣机,历经18个小时,于6月21日下午8点完成抢修,捞渣机恢复正常运行。此次抢修顺利完成,有效避免了一次机组非停。项目部的精心组织和员工技术的专业,以及吃苦奋战的精神得到了业主的高度认可与赞许。(邱国松)
