印尼芝拉扎项目部机组大修进行时
十月的印尼,晨风微凉,晚霞如画,身处异国他乡的皖能运检人,在祖国迎来成立74周年的喜庆日子里,开始了芝拉扎300MW燃煤1号机组为期60天的大修工作。
为更好地查找设备问题,解决设备隐患,提高设备性能,项目部要求各专业主管在停机前对本专业的逻辑保护、设备缺陷以及需要技术改造的项目进行统计,并联系维护各专业人员集体研究,整理出汽机65项、锅炉32项、电气28项问题,计划利用此次大修解决这些问题。彻底消除长期影响机组安全运行的“疑难杂症”。

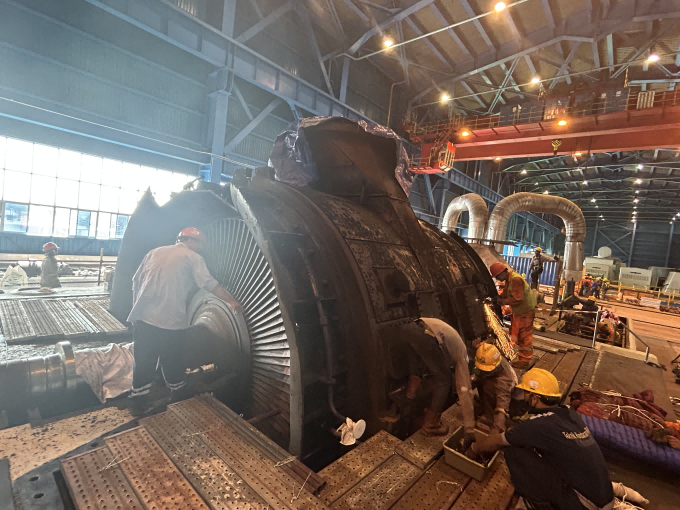

汽机盘车停运、锅炉人孔开启、电气所有线路停电完成……机组大修工作正式启动。为确保人身设备安全,以及大修质量进度,皖能运检印尼芝拉扎项目部抽调专业技术骨干组成工作票办理小组,由项目经理任组长,对所有工作票进行严格审核。无论是仪控电磁阀、热机放水门,还是电气负荷开关,项目部逐个落实安全措施,层层把关,消除潜在隐患,确保检修安全。以严谨的工作态度,力求交出一份满意的大修答卷。(左小涛)
