皖能运检公司华塑项目部保运华塑热电厂首次带满负荷

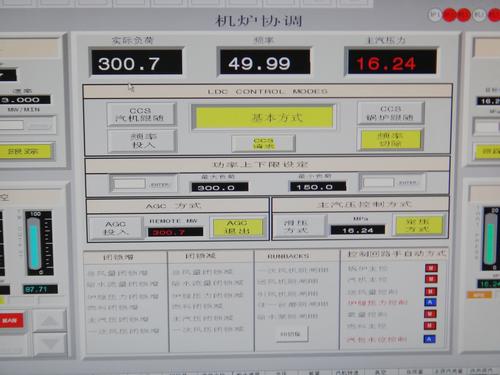

6 月27日20时30分,皖能运检公司华塑项目部保运华塑热电厂#1机组顺利实现300MW满负荷运行, 机组各项参数正常,主辅设备运转稳定。此节点的完成标志着#1机组达到设计出力,为机组即将进行168小时满负荷试运奠定了坚实的基础。
目前,#1机组将在切除高加后再次进行锅炉额定出力试验。后续将进行发电机进相试验、PSS试验、机组一次调频试验、机组AGC联调试验、机组甩负荷试验等。华塑项目部精心组织,运行人员严格按照调试方案和电科院人员指导操作,巡检人员检查仔细多次发现电动给水泵漏油、磨煤机液压油站漏油等重大缺陷,与调试、安装单位紧密协作,及时联系消缺,保障机组稳定运行,确保试运工作有序安全顺利进行。(文/图 黄霞)
