皖能运检临涣二期项目部#3机首次停机消缺工作圆满结束
9月12日12:32分,临涣电厂#3机组并网发电,为期17天的#3机组首次停机消缺工作圆满结束。

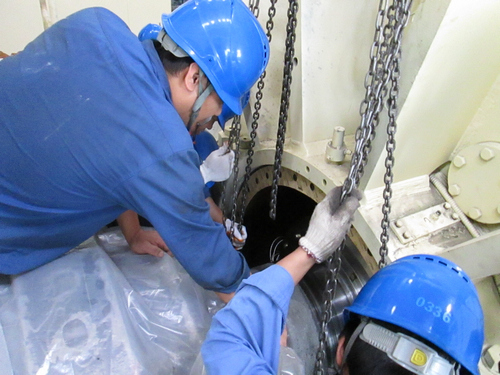

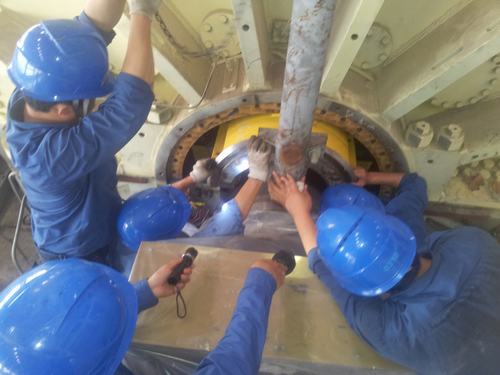

由于#3机组投产后相继暴露出不少缺陷,需要消缺和改造项目就有40多项。项目部统筹安排,合理配置技术力量,力求安全、优质、高效地完成消缺任务。首先是对汽水系统检修,三台前置泵和给水泵滤网清洗、三台前置泵进出口法兰更换垫片,运行中内漏的12只电动门解体检查。紧接着润滑油系统检修,小机B冷油器端盖漏油处理、小机前箱揭盖配合热控检查、氢气纯度巡检仪进出接口改造、低压疏水取样管改造、发电机消泡箱底部连接管的放油管移位改造等。等到缸温降下来后,盘车、顶轴油泵停用,开始对密封油站氢侧油箱浮子检查、氢侧出口平衡阀解体检修、电加热器漏油处理等。最后是发电机#5、#6瓦翻瓦检查维护。
整个消缺工作,时间紧,工艺要求高,经过十几天的检修,设备运行正常,无一漏点,业主对项目部完成消缺工作给予了高度评价。(赵丛丛)
