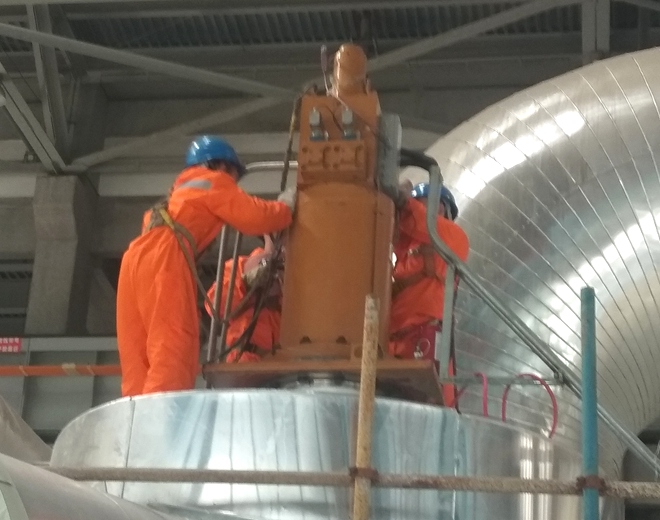

板集电厂1号机组C修工作自2019年4月26日进入工期计时以来,板集项目公司根据检修承担项目情况,在保证2号机组单机运行维保工作顺利开展的基础上,积极开展沟通协调工作,并率先进入C修工作开工状态。
从工作票办理、施工现场安全布局、安全管理监督检查,到脚手架搭设验收、检修项目施工作业、作业现场安全监护等各个方面开展了积极有效的作业,截止2019年4月30日,汽机专业已办理或正在办理的C修工作票共计12张,其中5项工作已开工,3项工作已结束;电气专业C修工作也已完成3项,另有5张工作票正在办理中,为1号机组C修工作创造一切有利条件。其他专业工作票办理和准备工作也在紧张有序进行中。(任振东)
