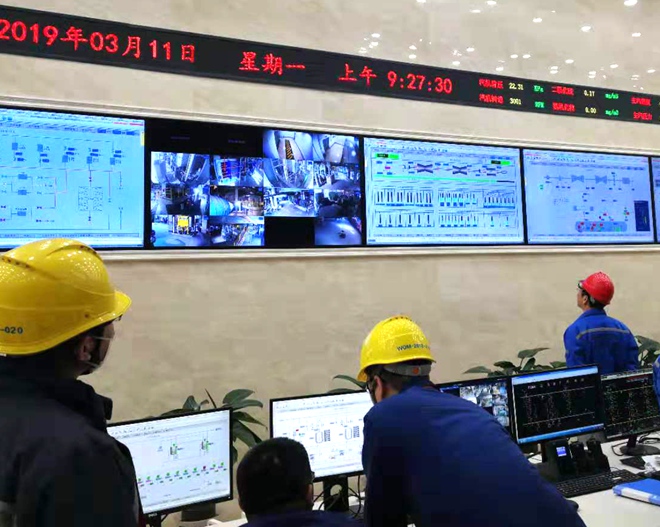

3月11日5时28分,#4机组开始冲转,进行#4机组整套启动后空负荷试验。9时28分定速达3000转,在3000转整体检查时励磁碳刷处冒火花,经业主及调试安装单位同意后打闸停机处理。13时33分重新定速3000转开始空负荷试验。
为了确保此次机组试整套启动的顺利进行,项目部从2月26日起继完成对#4机组吹管,#3机组整体启动后各项工作后,加班加点为#4机组空负荷试验最后冲刺做好充分准备。此期间,项目经理带头24小时驻守现场,组织各专业密切配合,协调参建单位及业主方关系,做到人员到位、监护到位、操作到位。
经过项目部全体人员团结合作、顽强拼搏,克服人员不足、新员工较多影响等诸多困难,强化项目执行,加强安全管理监督,历时16天,山阴电厂二期两台350WM循环流化床机组所有空负荷试验已全部完成,为业主计划3月18日后两台机组的168试运行打下了坚实基础。(杨国正)
