4月初,科瑞希纳#2机组发生一起由于同期屏后部中间继电器锈蚀导致的非同期并网事故。这是一起典型的印方维护工作不到位造成的“人为”事故,但DEC为了维护和业主后期的合作关系,本着优先为业主解决问题的原则,迅速组织专业力量,在现场展开了一场以检查修复#2发电机为主,消缺现场尾工为辅的检修工作。
#2机组检修期间,现场工作开展的如火如荼,皖能运检公司人员与各方团队密切配合,并利用此次检修契机,为DEC消除#2机组的尾工清单数余条。发电机解体检查过程中,值得庆幸的是损伤很小,非同期后的振动,仅仅损伤了转子槽楔和密封的硅橡胶,致使留下的铝屑对转子本体放电造成发电机短路接地,但发电机转子主绝缘并没有损坏,这就大大缩短了预期的修复时间。

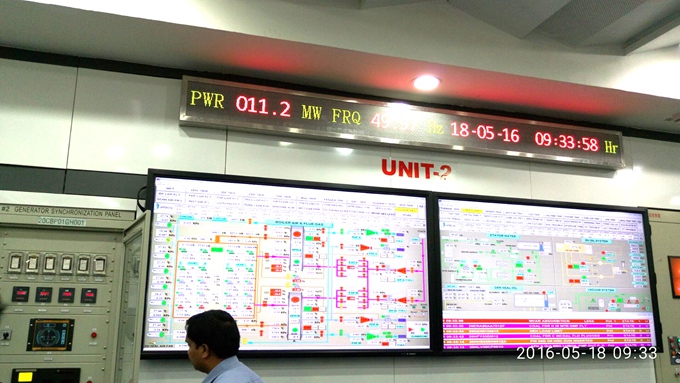

将近一个月的检修工作,在皖能运检人员与中印方团队全力奋战中圆满完成!各项工作恢复后,#2机组于5月17日05:55点火成功,机组顺利的启动并网。值得一提的是汽机专业出身的项目负责人陈章宏在现场日夜奋战24小时,精心指导监护印方运行人员操作,给了DEC项目经理吃了“定心丸”,现场各专业人员齐心协力,保证启动工作万无一失。(杨勇)
