皖能运检印尼芝拉扎项目部圆满完成汽机首次冲至3000r/min

发表时间:2016年02月16日   阅读数:1420

        金猴贺岁,绿柳催春。皖能运检印尼芝拉扎项目部全体员工精诚团结、奋力拼搏,在春节来临之前,顺利完成汽轮机首次冲转3000r/min工作,为春节献了一份好礼。

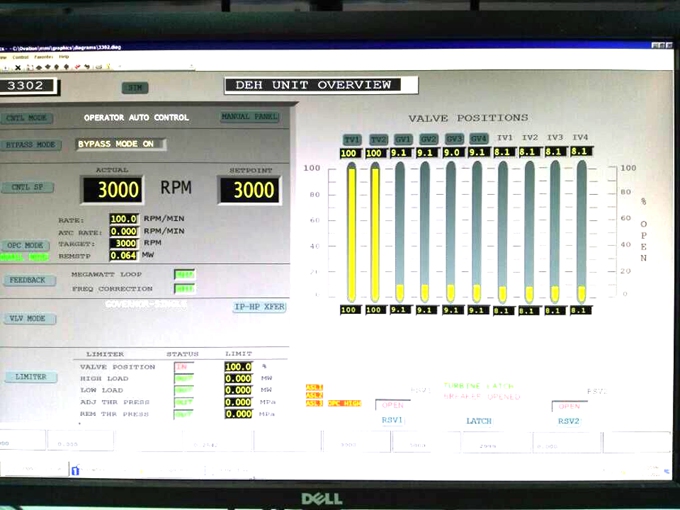

        2016年2月3日,印尼芝拉扎项目经理马军辉带领全体员工,克服6名运行人员回国休假的困难,对现场影响汽机冲转的设备、系统进行全面检查,完善DEH控制系统画面杂乱、重要参数显示不全等问题,使其完全具备冲转条件。下午15:00汽机挂闸,目标转速600r/min,摩检正常,20:54机组升速至3000r/min定速。一切参数正常,过临界最大轴振85μm,调试总指挥宣布机组冲转成功,现场响起了一片掌声,大家的努力和付出在此刻得到了肯定。
        转子升速过程中按调试要求,分别进行了汽机硬手操盘远方打闸、就地打闸试验;发电机转子交流阻抗试验;汽机顶轴油泵联启试验;交流润滑油泵自启试验;汽轮机注油试验;DEH/TSI电超速试验,转子惰走试验。23:07分所有试验结束,机组转速到零,投入主机连续盘车。整个过程运行人员做到了一丝不苟、按章操作,精心调整,圆满完成了本次机组冲转和各项试验。(文/图 左小涛)
