自5月22日#3机组停机以来,皖能运检临涣项目公司二期汽机专业合理组织班组成员开展检修工作。目前,各项工作进展有序。
本次检修,皖能运检临涣项目公司汽机专业负责标准项目46项、配合电气项目8项、化学标准项目4项,而非标、技改项目13项则由皖能运检合肥分公司负责,为保质保量的完成这次检修工作,汽机主管汤红峰组织召开了检修项目讨论会,深入现场,精心研究确定了机组检修方案、重点检修设备以及机组检修现场安全保障措施。

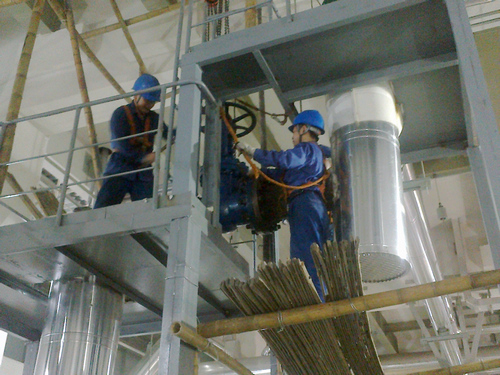

走进#3机组小修现场,检修工作正如火如荼的展开。有序的工器具、整齐摆放的解体设备反映了有条不紊的工作秩序;检修人员精心操作反映了对工作一丝不苟的态度。检修过程中针对#3机循环水、开式水系统各冷却器淤泥堆积结垢严重,技术人员用清洗剂浸泡后再用高压水枪逐个对各冷却器换热片、换热管进行清洗;在更换#3机2号高加至3号高加疏水门时遇到了难题,此阀门通径250mm,重达200公斤,离地面有6m高,阀门上方又无起重吊点,检修作业组发挥全体人员智慧,由主管亲自带人制作专用吊架,克服困难,顺利完成更换工作。
此次#3机组检修以整治设备隐患为重点,旨在进一步提高设备健康水平,将有效提高机组的安全经济运行,为完成迎峰度夏任务提供可靠的条件。(文/图 李树锋)
