4月18日13时10分,由皖能运检检修分公司承接的临涣中利发电有限公司2号发电机转子顺利回穿。这一重要检修节点的圆满完成,标志着2号机组A修正式进入后期收尾阶段。

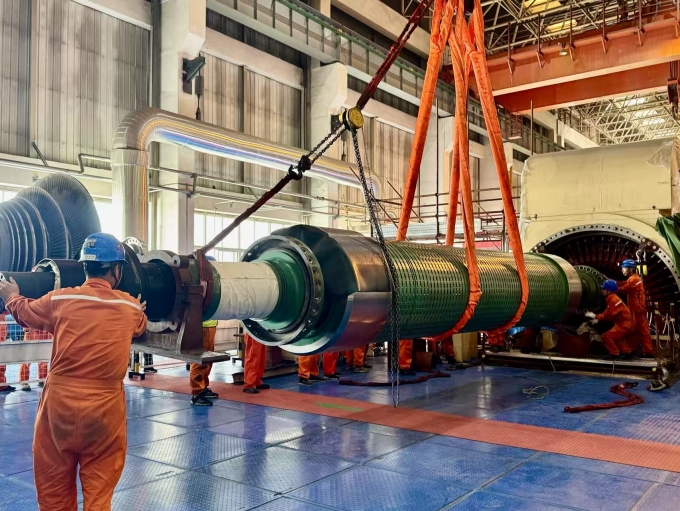

为保证转子回穿的安全高效,技术团队采取多重防护措施,一是在电子铁芯膛内铺设特殊保护工具,采用“双层隔离”防护;二是橡胶编织工具全程隔离金属接触,白布覆盖实时收集微粒,滑板涂蜡降低摩擦。转子起吊通过重心两侧橡胶板均衡受力,确保下降过程水平偏差控制在3mm以内。早上9时5分,随着起重指挥员一声哨响,转子在行车牵引下缓缓吊起,转子回穿工作正式拉开帷幕。全体工作人员细心配合,历经4个小时,完成转子在悬停状态下的轴承“无缝移植”,全程未损伤任何精密部件。
此次回穿工作的高标准完成,充分展现了检修团队过硬的技术实力和卓越的协作能力。下一步检修分公司大修团队将继续以创建精品检修为目标,扎实稳步推进A修工作,实现修后机组长周期安全稳定。(邵文慧)
