皖能运检公司保障运行的华塑热电厂#2机并网成功

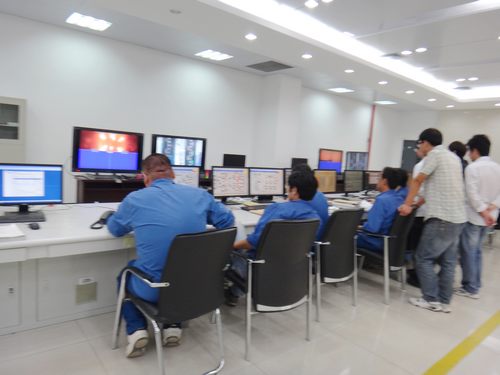

8月5日,皖能运检公司保障运行的华塑热电厂热电联产工程#2机组并网一次成功。#2机组于8月2日23时32分点火,3日16时45分汽轮机匀速冲转至3000转,之后进行了发变组短路试验、发电机空载试验、励磁调节器特性试验和发电机同期回路检查、假并网试验。经过连续运行,8月5日凌晨2时52分,机组并网成功。即时频率50.05HZ、主汽压力5.35MP、温度370℃,再热汽温574℃,开始缓慢增加负荷,机组进入带负荷试验运行阶段。
此次并网成功,表明了华塑热电厂#2机组已经具备带负荷运行条件,为进入168小时试运行迈出了坚实的一步,对整个华塑工业园区供电供热保证能力和工程建设顺利竣工具有重要意义。(文/图 黄霞)
