皖能运检公司广宁项目部雨季消缺忙
越南广宁项目二期#3机组“RTR”顺利通过之后,紧接而来#3机组又进行了为期一周的高负荷性能试验测试,该试验对机组也是一个巨大的考验,各辅机设备的承载量也高于正常运行值。性能试验一结束,皖能运检广宁项目的检修队伍就对停运的#3机组展开了大规模紧张有序的消缺工作。

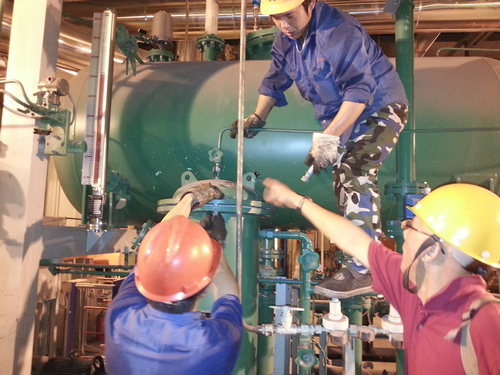

国内的7月可谓是酷暑难耐,热焰燃烧;而此时的越南却是另一番景象---连续的暴雨,阵雨。这种雨让人措手不及,来的快,急,大,降雨造成电厂周围瞬间变成一片汪洋大海。由于锅炉的各大风机都是室外露天的,这给检修工作带来了困阻,要在短时间内完成消缺任务却十分困难,皖能运检公司检修队伍不畏困难,巧妙地制定了一套“雨起攻内,雨停攻外”的消缺方案。汽机专业很快完成了室内的两台闭式水冷器的清理、开式水入口滤网清理,凝汽器后水室人孔门加固,#1高调门波动处理,除氧器溢流阀更换,离子交换器树脂更换,真空泵入口气动蝶阀差压定值重新整定等;锅炉专业对一次风门、给煤机闸板、煤仓和引风机等缺陷设备进行了检查处理;电气、化学、脱硫专业也对各缺陷进行仔细认真消除。
这次是#3机组完全移交给越方“PAC”前的最后一次消缺工作,为了能在计划时间前再次启动,为取得“PAC”证书创造条件,各专业人员任劳任怨的加快消缺工作进度,确保按期保质保量的完成任务,力争在#3机组移交前向业主方递上一份满意答卷。(陈章宏)
