临涣二期项目部圆满完成#4机组检查性小修项目
临涣二期项目部汽机专业于3月22日顺利完成#4机组检查性小修项目。

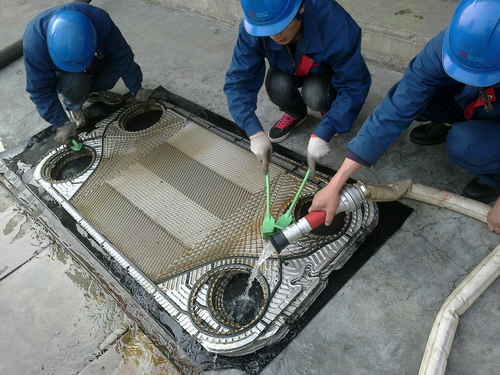

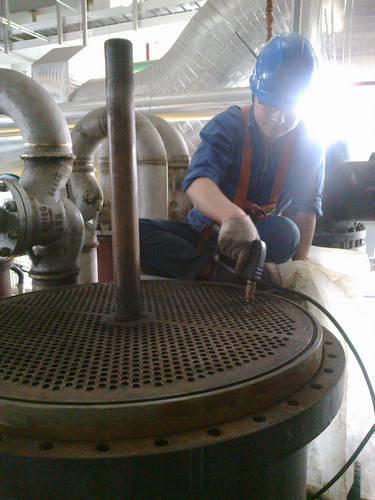

目前临涣中利发电公司#1机组正在进行C修,#4机组为调停状态且上半年无C修计划,作为紧急备用的#4机组应具备随时启动条件,业主技术部与临涣二期项目部商讨对#4机组进行一次检查性小修,检修项目主要有:#4机A闭冷器解体检查、清洗、打压试验;#4机A、B小机A冷油器水侧解体检查、清洗、查漏;#4机主机B冷油器上端盖解体检查、水侧清洗查漏;#4机主机A、B冷油器下端盖更换密封圈。原计划检修时间为3月16日至3月25日。
检修期间,项目部领导合理安排,组织各专业精兵强将攻坚克难,提前出色的完成了这次检修工作,得到了业主的高度评价。(文/图 李树锋)
