皖能运检土耳其项目部国庆他乡忙消缺
我国的国庆长假,恰逢土耳其古尔邦节,也是伊斯兰国家一年中最大的节日(相当于中国的春节),土耳其项目部#2机组在这个阶段迎来了为期5天的第一次计划性停机消缺,整个项目部充满着忙碌的气息。

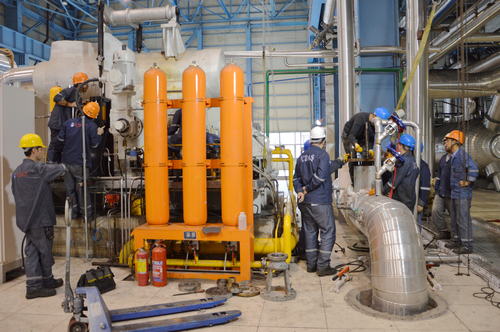

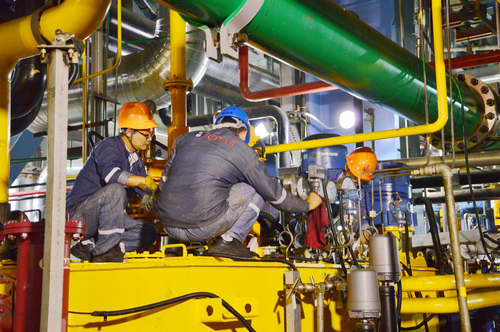

土耳其项目部#2机组自投入商业连续运行以来,虽然经历过几次停机后再启动,但停运时间均未超过24小时,因此积累了很多设备缺陷,截止此次停运前,各专业统计缺陷共72项,其中不乏锅炉水冷壁漏、汽机给水泵前置泵进口门漏,磨煤机多处漏粉,PCV阀压力传感器坏等亟待消缺的重大缺陷等。从10月3日1:20机组解列停运开始,整个项目部就投入了紧张的工作中,检修人员在指导土方员工进行消缺的同时也独立完成了一些复杂设备缺陷,运行人员紧密配合,现场几名翻译的工作量比平时大了几倍,经常一边手头翻译着工作票,还要兼顾口头上的翻译。于土耳其当地时间7号18:10点,停运消缺后启动并网一次成功,比调度要求10月8日8点前并网提前了14小时。(李云枫)
