皖能运检印度科瑞希纳项目#2机组吹管顺利完成
6月29日14:29 皖能运检印度科瑞希纳现场再次传来捷报,该项目#2机组吹管工作顺利结束,这标志着#2机组进入一个崭新的节点,为迈向下一阶段首次燃油并网奠定了坚实的基础!

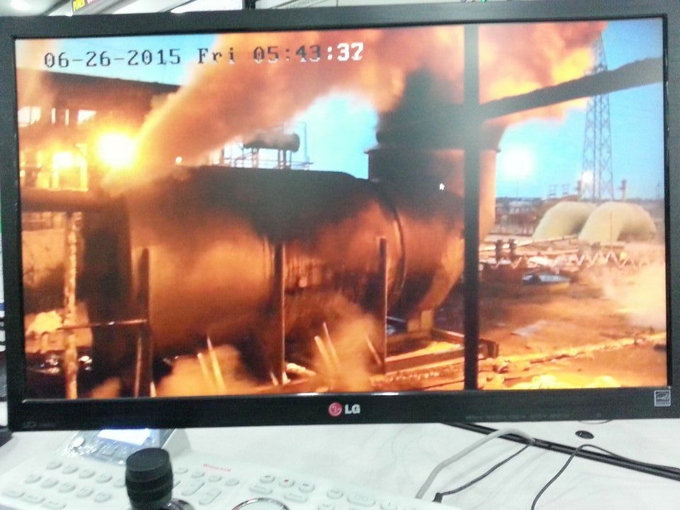

鉴于#1机组积累的经验,#2机组从安装到单体调试开始各项进展都非常顺利。此次吹管工作从6月25日19:40 #2炉点火开始,历经不到4天的时间圆满的完成了吹管工作。吹管工作分为两个阶段:第一阶段33次,停炉冷却24小时后进入第二阶段吹扫47次,共计80次,与1号机81次相比不分上下。
为确保吹管工作顺利进行,皖能运检科瑞希纳项目部各专业人员24小时昼夜坚守在生产第一线,精心指导,认真监督,严格落实DEC在吹管前安排的各项工作,做到分工明确,监管到位。最终经各方对吹管结果检查后认定,靶板颗粒数合格且略优于#1机组!(陈章宏)
