皖能马鞍山发电公司201A修低压外缸成功起吊

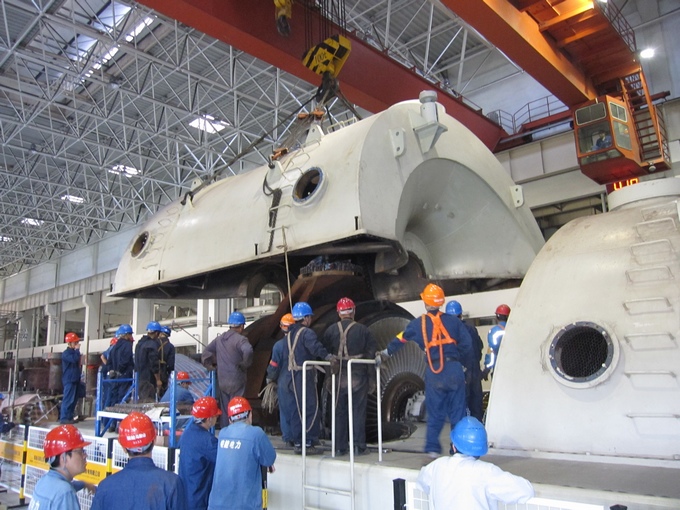

9月27日,皖能马鞍山发电公司201A修进入到第11天。汽轮机揭缸是本次A修的重要节点,皖能运检公司项目部进行了细致的前期准备,制定了周密的计划,15时左右,起重工作人员把起重吊具绑扎完毕,随着起重指挥人员的一声哨响,缸体缓缓吊起,上下缸体一点点离开,升缸体四角有检修人员随时测量缸体起升高度,以保持缸体处于水平状态,一个多小时以后,重达40多吨的庞然大物被平稳的放置在指定平台上,胜利完成此次承揽工程的第一项节点。(方绪华)
