皖能运检土耳其项目部#2机组主变倒送电顺利完成

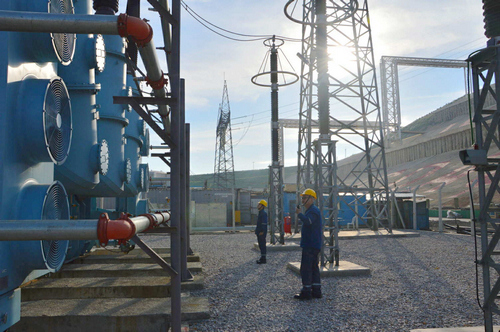

土耳其ICDAS电厂#2机组的基建工作已近尾声,各项调试工作正在紧张的进行中,根据#2机组调试指挥部的总体计划5月10日进行主变倒送操作,刚到现场的土耳其项目部电气专业人员通过紧张、细致的准备,确保了#2主变倒送电操作一次成功。
发电厂的主变倒送电是一台机组调试投运的重要节点,也对后期的整套启动至关重要,项目部对此也极为重视,不仅全力配合调试和电建单位进行倒送电前的逻辑对点、回路检查、开关传动、保护核验等各项准备工作,还对整个倒送电过程中的操作票进行了认真的准备。项目部组织电气专业人员对主变倒送电操作方案进行了细致的讨论,对可能出现的异常情况做好了相应预想和预案,对整个倒送的操作票进行了逐条审核,5月10日上午9时调度下令许可主变倒送操作,整个操作过程中项目部经理陈绘春和电气专工张强都一直在现场指挥,确保每一步操作的正确性,主变冲击试验顺利通过,至下午3点30分,完成主变三次冲击试验、厂用电核项、和厂用电快切试验合格,整个倒送电操作顺利完成。
随着#2主变倒送电的成功,土耳其项目部#2机组即将进入冷态通风试验、锅炉点火吹管和整套启动,项目部在全力筹备调试运行工作的同时,积极进行技术培训,安排项目部各专业专工利用吹管前不用上夜班的难得时间,在晚间利用业余时间给运行人员进行培训,力争后期的各项工作更加完美。(李云枫)
