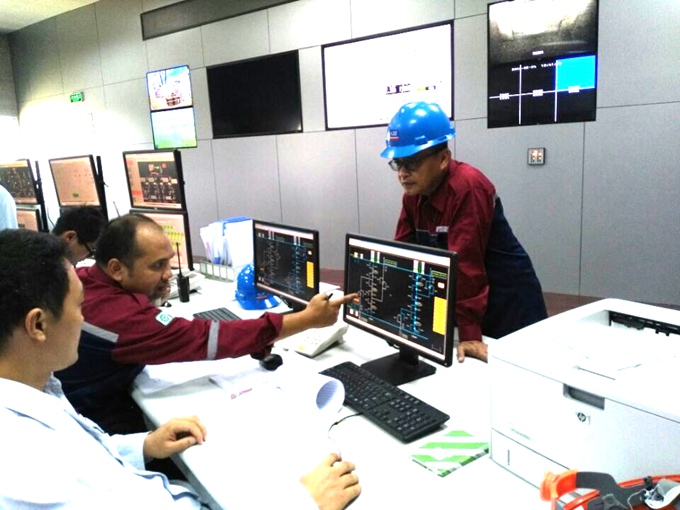

2月25日上午11:32分,随着化学综合水泵房MCC电源二开关合闸成功。皖能运检印尼芝拉扎项目部正式倒送电工作圆满完成,为下一步机组整套启动奠定了基础。
为了满足业主D&C公司及印尼国家电网对于工程进度的要求,保证现场调试工作。现场运行人员实行三班倒制度,克服当地雨季和现场靠近海边气候潮湿,导致母线及启备变绝缘不合格等不利因素的影响,全力配合调试单位。2月22日,500KV一母、二母带电成功;24日,10:37分启备变首次送电一次性成功;25日,全厂厂用电由临时电源切换至正式备用电源,倒送电工作圆满完成。得到了业主的好评和赞扬。(王金猛)
公司地址:合肥市高新区海棠路150号创新大厦17楼 联系电话:+8655162587766
版权所有©2010
备案号:皖ICP备10202915号-1
皖公网安备 34019202001262号
